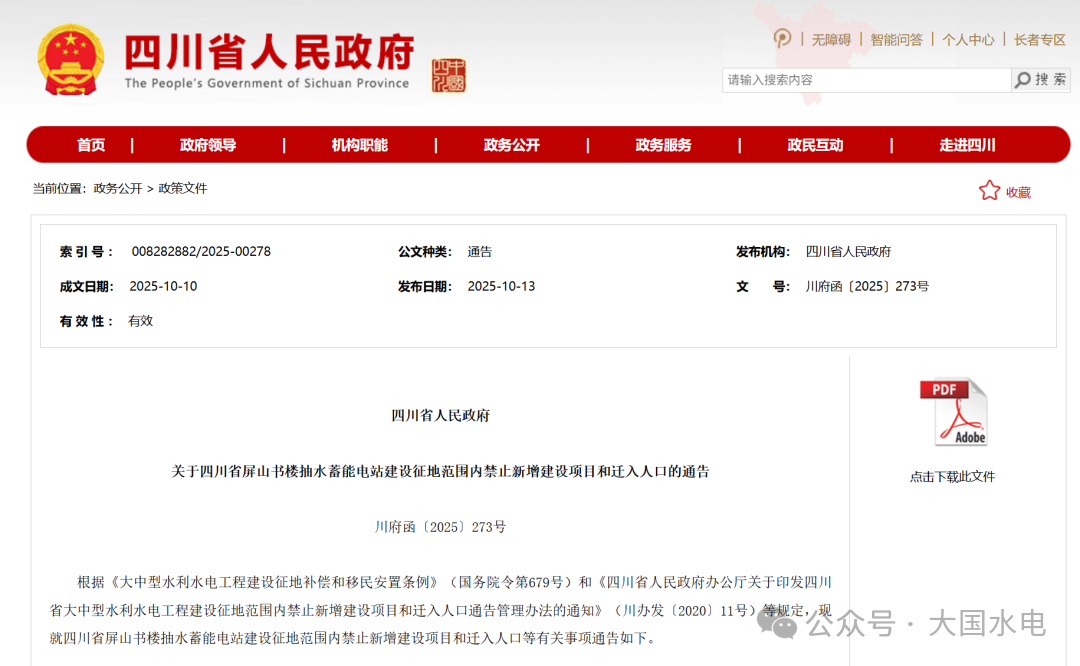

2025年10月13日,四川省人民政府正式发布了关于四川省屏山书楼抽水蓄能电站建设征地范围内禁止新增建设项目和迁入人口的通告,明确自即日起,该电站建设征地范围内全面禁止新建、扩建和改建项目,并严格限制人口迁入,以保障工程顺利推进及移民安置工作有序开展。
该通告的发布标志着屏山书楼抽水蓄能电站——这一国家能源局《抽水蓄能中长期发展规划(2021-2035年)》储备项目、四川省“十四五”能源规划重点工程——正式进入建设筹备关键阶段。作为川南首座大型抽水蓄能电站,该项目设计装机容量120万千瓦,总投资82.63亿元,建成后将成为四川电网调峰填谷、新能源消纳的核心枢纽。

2023年11月1日,屏山县人民政府通过公开优选程序确定投资开发主体,由川投能源(持股最多)、雅砻江流域水电开发有限公司及中国葛洲坝集团股份有限公司组成的联合体成功中标。
2023年12月29日,屏山县政府与联合体正式签署《投资开发协议》,由川投能源主导推进前期工作。
2024年1月成立四川川投屏山书楼抽水蓄能开发有限公司推进项目实施,该公司注册资本2亿元,注册地位于屏山县王场工业园区。
2024年8月26日,公司与中国电建成都院正式签约《屏山书楼抽水蓄能电站预可行性研究、可行性研究两阶段勘察设计及专题专项报告编制服务合同》。此次合作涵盖枢纽布置、施工总布置等关键专题研究,为核准申报提供核心支撑。
根据2024年股东会决议,项目计划2026年开工。
