总投资约72.1亿元!青龙冰沟抽水蓄能电站项目最新进展

发布时间:2025-10-21来源:CPEM全国电力设备管理网

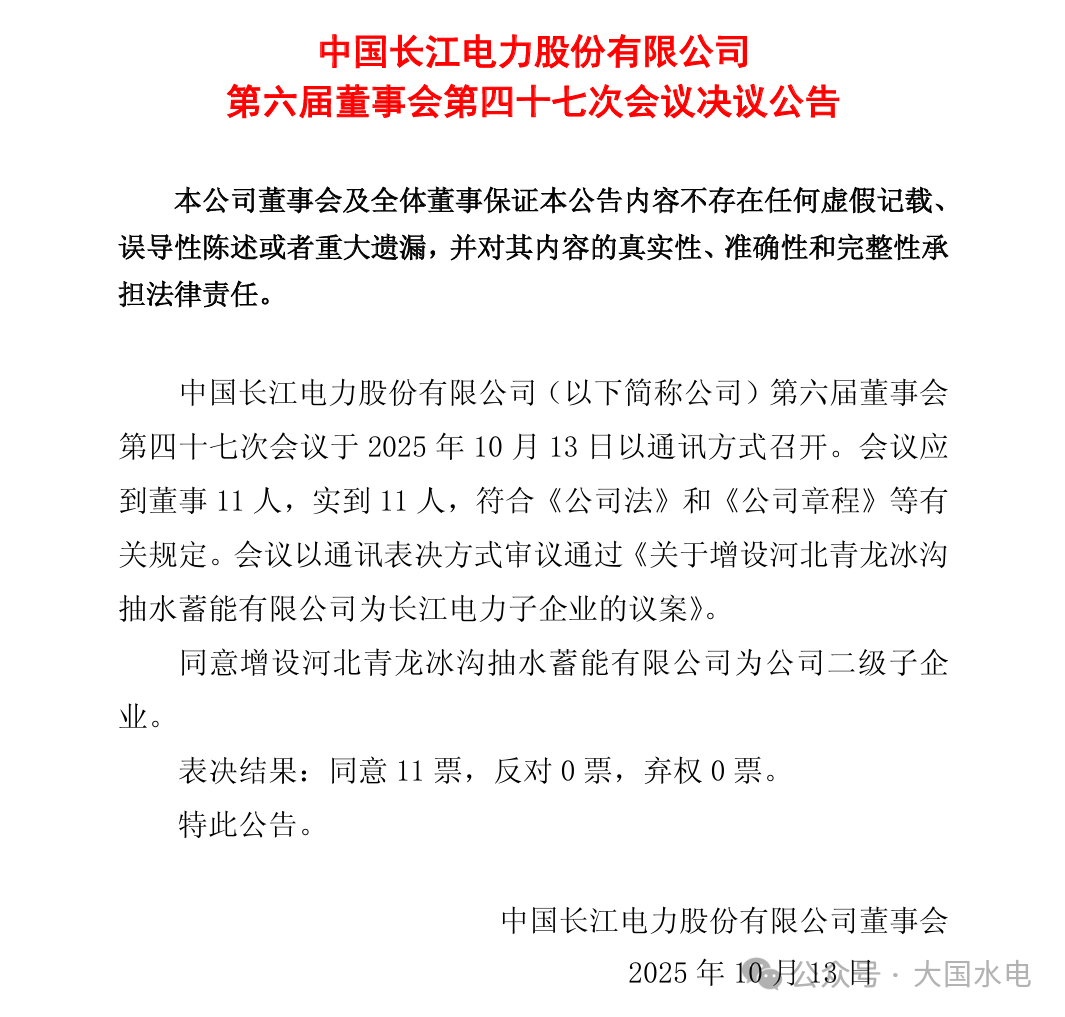

CPEM大国水电获悉,2025年10月13日,长江电力审议通过了《关于增设河北青龙冰沟抽水蓄能有限公司为长江电力子企业的议案》,同意将河北青龙冰沟抽水蓄能有限公司纳入公司二级子企业管理。



长江电力作为三峡集团旗下核心电力平台,近年来持续加大抽水蓄能业务投入。2024年,公司已成立抽蓄管理中心,推进湖南攸县、甘肃张掖等抽水蓄能项目建设,并受托运维浙江长龙山抽蓄电站,管理运营抽蓄装机容量达210万千瓦。此次增设河北青龙冰沟抽水蓄能有限公司,是其深化抽水蓄能战略布局的关键一步,有助于进一步完善公司在华北地区的能源布局,推动“抽蓄+新能源”融合发展。

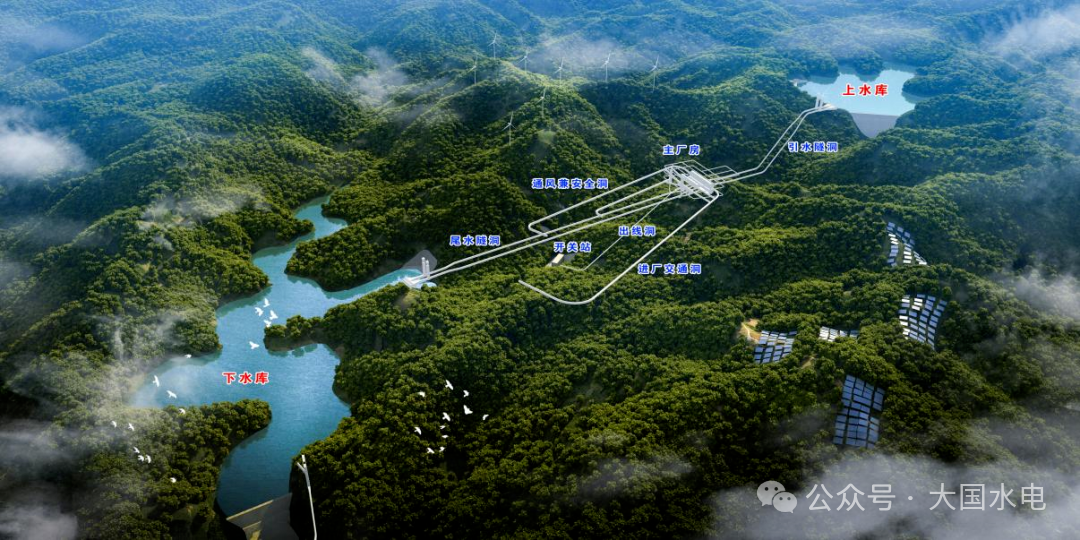

青龙冰沟抽水蓄能电站效果图


青龙冰沟抽水蓄能电站是河北省“十四五”规划重点前期项目,位于河北省秦皇岛市青龙满族自治县境内,距秦皇岛市约80公里、唐山市约130公里、北京市约250公里,地理位置优越,处于京津冀核心负荷区辐射圈内。


项目装机容量100万千瓦,安装4台单机容量250MW的立轴单级混流可逆式水泵水轮机及配套设备,总投资约72.1亿元,枢纽工程主要由上水库、下水库、输水系统、地下厂房和地面开关站等组成。


电站建成后,将承担电力系统调峰、填谷、储能、调频、调相和紧急事故备用等关键任务,有效提升地区电力安全保障能力和新能源消纳水平,支撑京津冀协同发展的绿色低碳转型。


项目进展:


2022年6月:长江电力与秦皇岛市政府签署项目投资开发协议,明确以该项目为中心打造“风光水储”综合能源示范基地。


2024年4月:项目启动勘探动工,长江电力、三峡上海院等相关单位领导见证开工,标志着前期工作进入实质性阶段。


2024年11月26日:获得河北省发展改革委核准批复,为项目正式开工奠定政策基础。


2025年1月:完成项目核准手续,进入全面建设准备阶段。


2025年8月:启动可行性研究阶段建设必要性论证分析报告编制招标工作,进一步深化项目技术方案。


2025年10月:长江电力董事会审议通过增设“河北青龙冰沟抽水蓄能有限公司”为二级子企业,强化项目法人责任,推动项目落地。


截至2025年10月,项目已完成核准、勘探及可行性研究招标等前期工作,计划2026年6月前具备开工条件。长江电力作为项目投资主体,正有序推进项目法人设立、技术方案深化及要素保障等工作,确保项目按计划启动建设。
